Grundschule Von-der-Pfordten-Straße _ ehemalige Camerloherstraße

Neubau einer Grundschule mit Tiefgarage und Freisportflächen

Ansicht von Westen, Blick vom Pausenhof

Baumaßnahme

Neubau einer Grundschule mit Tiefgarage und Freisportflächen

Raumprogramm

Grundschule, 5-zügig bestehend aus 5 Lernhäusern, 3 Räume für Werken und Textiles Gestalten, Fachlehrsälen, Mensa, Küche, Verwaltung im Erdgeschoss, Teilunterkellerung, Tiefgarage

Projektdaten

Lageplan
Lageplan

Standort
Camerloherstraße 110

Stadtbezirk
Laim

Größe
Nutzungsfläche: 5.249 Quadratmeter
Bruttogrundfläche: 8.320 Quadratmeter
Bruttorauminhalt: 33.452 Kubikmeter

Genehmigte Projektkosten gemäß Stadtratsbeschluss
40,2 Millionen Euro

Baubeginn
I. Quartal 2019

Fertigstellung Neubau
III. Quartal 2021

Architekt (Objektplanung)
Leistungsphase 1-5: Asböck Architekten GmbH, München
Leistungsphase 6-9: Sellack Architekten und Ingenieure, München

Planung Freianlagen
ver.de Landschaftsarchitektur GbR, Freising

Planungsunterlagen

Dies ist eine Bildergalerie in einem Slider. Mit den Vor- und Zurück-Kontrollelementen kann navigiert werden. Bei Klick öffnet sich ein Modal-Dialog, um das vergrößerte Bild mit weiteren Informationen anzuzeigen.

Aktuelle Meldungen

16. Oktober 2022

Der Neubau an der Von-der-Pfordten-Straße dient als neue Heimat für die ehemalige Grundschule Camerloherstraße aus dem Jahr 1959.

Der kompakte 4-geschossige Baukörper bildet mit der energetisch neu sanierten Sporthalle im Norden und dem Haus für Kinder im Süden des Grundstücks einen schönen geschützten Pausenhof mit großzügigem alten Baumbestand. Die lichtdurchflutete Mensa im Erdgeschoss ist nach Süden und Westen hin orientiert und kann auch als Versammlungsstätte genutzt werden. Im südlichen Bereich der Freiflächen ist eine Terrasse und ein Schulgarten situiert. Im Inneren sorgt das Farbkonzept für die einzelnen Lernhäuser für eine gute Orientierung und farbige Akzente.

Das äußere Erscheinungsbild ist durch die umlaufenden Fluchtbalkone und gelben Fassadenelemente sowie Sichtziegelwände im Sockelgeschoss und eingerücktem Obergeschoss geprägt und verleiht der Schule ein freundliches Gesamtbild.

Dies ist eine Bildergalerie in einem Slider. Mit den Vor- und Zurück-Kontrollelementen kann navigiert werden. Bei Klick öffnet sich ein Modal-Dialog, um das vergrößerte Bild mit weiteren Informationen anzuzeigen.

10. Januar 2022

Die Arbeiten wurden rechtzeitig zum Schulbeginn 2021/22 fertiggestellt.

Dies ist eine Bildergalerie in einem Slider. Mit den Vor- und Zurück-Kontrollelementen kann navigiert werden. Bei Klick öffnet sich ein Modal-Dialog, um das vergrößerte Bild mit weiteren Informationen anzuzeigen.

6. Juli 2021

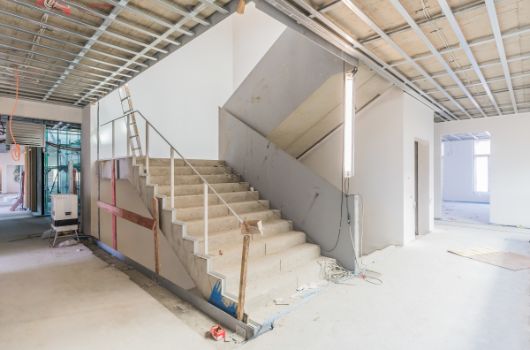

Der Innenausbau steht kurz vor dem Abschluss. Mit den Ausarbeiten wird derzeit begonnen.

Dies ist eine Bildergalerie in einem Slider. Mit den Vor- und Zurück-Kontrollelementen kann navigiert werden. Bei Klick öffnet sich ein Modal-Dialog, um das vergrößerte Bild mit weiteren Informationen anzuzeigen.

24. Februar 2021

Die Fassadenbauarbeiten und Dachabdichtungsarbeiten sind weitestgehend abgeschlossen. Die Akustikdecken in den Klassenräumen sind eingebaut und die Vorbereitung für die Bodenbeläge laufen. Aktuell finden die Fliesen- und Malerarbeiten, der Einbau der Geländer an den Innentreppen und im Lichthof, sowie die Montage der Heizungs-, Lüftungs-, Sanitär- und Elektroleitungen im Schulgebäude statt.

Dies ist eine Bildergalerie in einem Slider. Mit den Vor- und Zurück-Kontrollelementen kann navigiert werden. Bei Klick öffnet sich ein Modal-Dialog, um das vergrößerte Bild mit weiteren Informationen anzuzeigen.

12. August 2020

Der Innenausbau hat begonnen.

Dies ist eine Bildergalerie in einem Slider. Mit den Vor- und Zurück-Kontrollelementen kann navigiert werden. Bei Klick öffnet sich ein Modal-Dialog, um das vergrößerte Bild mit weiteren Informationen anzuzeigen.

14. Juli 2020

Die Fassade wird eingebaut.

Dies ist eine Bildergalerie in einem Slider. Mit den Vor- und Zurück-Kontrollelementen kann navigiert werden. Bei Klick öffnet sich ein Modal-Dialog, um das vergrößerte Bild mit weiteren Informationen anzuzeigen.

25. Mai 2020

Der Rohbau ist fertig.

Dies ist eine Bildergalerie in einem Slider. Mit den Vor- und Zurück-Kontrollelementen kann navigiert werden. Bei Klick öffnet sich ein Modal-Dialog, um das vergrößerte Bild mit weiteren Informationen anzuzeigen.

28.Januar 2020

Die Decke über dem 1.Obergeschoss ist fast fertiggestellt. Die Vorbereitungsarbeiten für den Aufbau des 2.Obergeschoss laufen bereits. Insgesamt sind für das Gebäude 4 Vollgeschosse vorgesehen.

Dies ist eine Bildergalerie in einem Slider. Mit den Vor- und Zurück-Kontrollelementen kann navigiert werden. Bei Klick öffnet sich ein Modal-Dialog, um das vergrößerte Bild mit weiteren Informationen anzuzeigen.

30. Oktober 2019

Der Aushub und die Verbauarbeiten, die wegen des angrenzenden Baumbestandes notwendig waren, sind bereits erfolgt. Die Aufzugsunterfahrt und ein Teilbereich der Fundamente wurden erstellt.

Dies ist eine Bildergalerie in einem Slider. Mit den Vor- und Zurück-Kontrollelementen kann navigiert werden. Bei Klick öffnet sich ein Modal-Dialog, um das vergrößerte Bild mit weiteren Informationen anzuzeigen.

Ähnliche Artikel

This is a carousel with rotating cards. Use the previous and next buttons to navigate, and Enter to activate cards.

Grundschule Aidenbachstraße

Der Neubau Grundschule Aidenbachstraße mit Sporthalle und Haus für Kinder wurde im Rahmen der Schul- und Kitabauoffensive fertiggestellt.

Grundschule Von-der-Pfordten-Straße

Der Neubau an der Von-der-Pfordten-Straße dient als neue Heimat für die ehemalige Grundschule Camerloherstraße aus dem Jahr 1959.

Grundschule Infanteriestraße

Im Rahmen der Schulbauoffensive wurde an der Infanteriestraße eine fünfzügige Grundschule mit Doppelsporthalle und ein Haus für Kinder neu gebaut.

Grundschule Hermine-von-Parish-Straße 15

Im Rahmen der Schulbauoffensive wurde an der Hermine-von-Parish-Straße 15 eine sechszügige Grundschule mit Dreifachsporthalle und Patiohaus neu gebaut.
