Grund- und Mittelschule Zielstattstraße 80-90
Neubau einer Grund- und Mittelschule, eines Hauses für Kinder, einer Dreifachsporthalle und einer wettbewerbstauglichen Schwimmhalle
Baumaßnahme
Neubau einer Grund- und Mittelschule, eines Hauses für Kinder, einer Dreifachsporthalle und einer wettbewerbstauglichen Schwimmhalle
Raumprogramm
Grundschule:
Vierzügige Grundschule mit vier Lernhausclustern, Pausenbereich und Mensa (gemeinsame Nutzung mit der Mittelschule) sowie einer THV-Dienstwohnung
Mittelschule:
Fünfzügige Mittelschule mit fünf Lernhausclustern, anteiliger Mensa, Pausenbereich und integriertem Verkehrsübungsparcours
Haus für Kinder:
Zwei Kinderkrippengruppen und zwei Kindergartengruppen, ausgestattet mit Mensa, Küche, THV-Dienstwohnung, Mehrzweckraum, Gruppenräumen, Sanitärbereich und Multifunktionsraum
Schulsport und Vereinsnutzung Wettkampf:
Dreifachsporthalle mit Tribüne, wettbewerbstaugliche Schwimmhalle zur Nutzung für den Schulsport und Vereinssport sowie Tiefgarage
.
Projektdaten
Standort
Zielstattstraße 80-90
Stadtbezirk
Thalkirchen-Obersendling-Forstenried-Fürstenried-Solln
Größe
Nutzungsfläche: 8.300 Quadratmeter
Brutto-Grundfläche: 32.906 Quadratmeter
Brutto-Rauminhalt: 166.809 Kubikmeter
Baubeginn
IV. Quartal 2023
Baufertigstellung
III. Quartal 2028
Bauherrin
Landeshauptstadt München, Referat für Bildung und Sport, Projektleitung Baureferat
Architekt (Objektplanung)
Leistungsphase 1-5: Schulz und Schulz Architekten GmbH, Leipzig
Leistungsphase 6-9: IBR Ingenieure GmbH, München
Planung Freianlagen
Mahl Gebhard Konzepte, München
Meldungen
20. März 2026
Der Holzbau hat das finale dritte Obergeschoß von Bauteil D (Haus für Kinder und Grundschule) erreicht - die Decke über dem dritten Obergeschoß bilden gleichzeitig die Dachdecke.

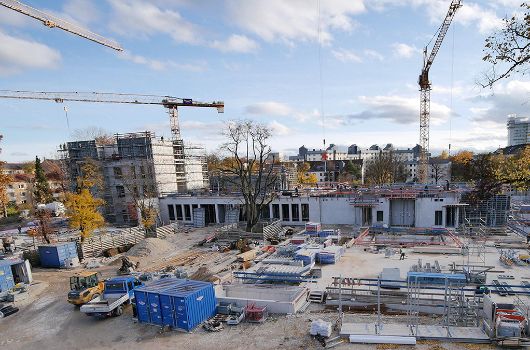

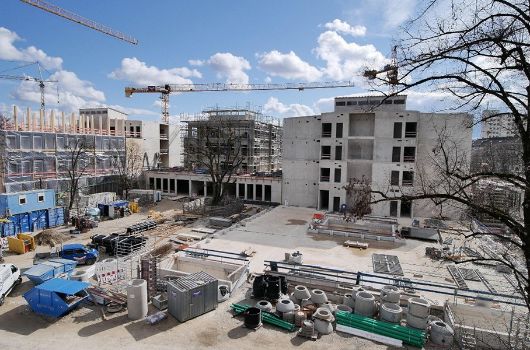

Baufortschritt - Oktober 2025 bis März 2026
Die Erdarbeiten und Verbauarbeiten sind größtenteils abgeschlossen. Aktuell liegt der Fokus auf den Rohbauarbeiten in allen vier Hauptbauteilen sowie in der verbindenden Erschließungszone mit Nebenräumen und Treppenhäusern.

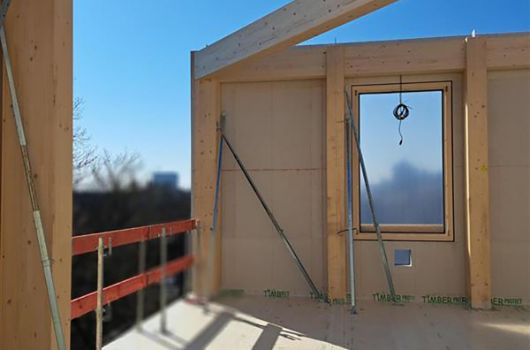

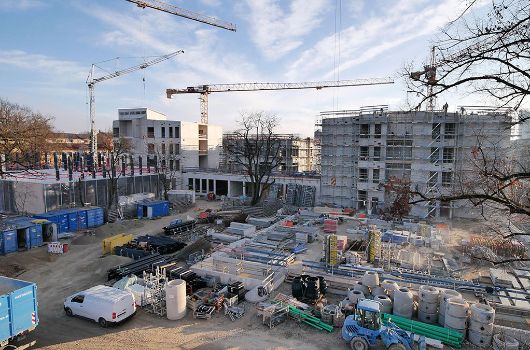

Am weitersten fortgeschritten ist Bauteil D im östlichen Bereich des Baufeldes. Die anderen Bauteile werden Zug um Zug und geschoßweise hochgezogen. Seit November 2025 laufen außerdem die Holbauarbeiten: Die Außenwände entstehen in Holzrahmenbauweise mit Stützen und Trägern, die Innenwände und Decken bestehen hauptsächlich aus Brettsperrholz. Bis Ende März 2026 sollen im Bauteil D alle vier Obergeschosse im Holzbau fertig sein.
Die technischen Ausbaugewerke arbeiten derzeit in allen Untergeschossen. Auch die weiteren Ausbauarbeiten wie Trockenbau, Bodenbeschichtung, Abdichtung und Estrich starten nach und nach.
Im westlichsten Bauteil A, in dem sich die abgesenkte, wettbewerbstaugliche Schwimmhallte befindet, wird aktuell die Betonage der Decke über dem Erdgeschoss vorbereitet. Diese Decke ist gleichzeitig die Decke der Schwimmhalle und der Boden der darüberliegenden Dreifachsporthalle.
21. Januar 2026
Einblicke in die Holzbauarbeiten im Bauteil D, wo die zukünftige Grundschule und das Haus für Kinder Gestalt annehmen.
17. März 2025
Nach dem vollständigen Abbruch des Schulgebäudes mit Sporthalle und Schwimmhalle sowie des Hauses für Kinder in der Zielstattstraße, im Jahr 2024, wurde mit der Baustelleneinrichtung begonnen. Dazu gehören die Baustellensicherung mit umfangreichen Baumschutzmaßnahmen, ein Verkehrskonzept für die Bauzeit, der Bauzaun und die Containeranlage.

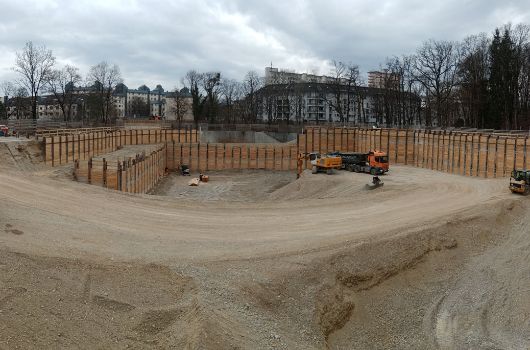

Seit Ende 2024 laufen die Erdarbeiten und Verbauarbeiten bis zu einer Tiefe von 11 Metern. Diese sind notwendig, um die Kellergeschosse, wie die Tiefgarage und die abgesenkte Schwimmhalle, realisieren zu können. Dafür werden insgesamt bis zu 95.000 Tonnen Kies und Aushubmaterial abtransportiert, wobei der Kiesanteil von ca. 80.000 Tonnen auf anderen Baustellen wiederverwendet wird.
Derzeit wird der erste von vier geplanten Baukränen aufgestellt. Im Anschluss daran starten die Rohbauarbeiten für die Kellergeschosse.
